奋力打好“收官战”!榕圣建设公司一批项目刷新进度条
四季度是定全年、保全局的收官季
也是谋新年、抢开局的关键期
福州城投集团所属市城乡建总集团
权属企业榕圣建设公司
各板块保持攻坚之势
争分夺秒抢工期、赶进度
向着年度目标任务提速冲刺
以项目建设之“进”
促企业发展之“稳”
市政板块
连江县丹阳至贵安公路项目
助力完善现代物流城交通路网

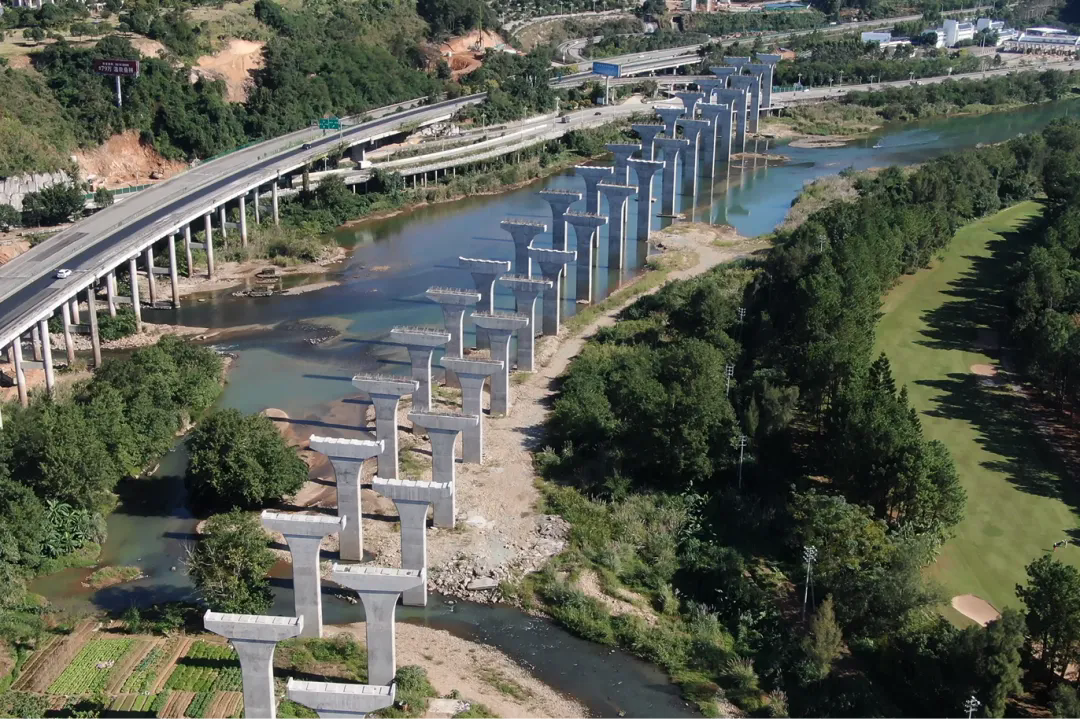

11月27日,项目完成路基工程的抗滑桩和挡墙桩基施工以及2处高边坡的开挖及防护,正有序进行主线桥、F匝道桥桩基施工,台尖山隧道掘进。项目起点位于福州城区北向第二通道的桃园溪互通,终点位于周西村南侧的龙潭坑水库附近,是省、市重点项目,路线全长9.59公里,建设内容包括路基、路面、桥梁、隧道、交安、绿化等工程。项目建成后,将全方位服务福州现代物流城的集疏运体系,大大缩短物流城、丹阳到贵安、福州的距离。
仓山区城市更新项目(一期)配套道路及绿化工程
完善城市功能结构、改善人居环境、提升城市品质的重要民生工程

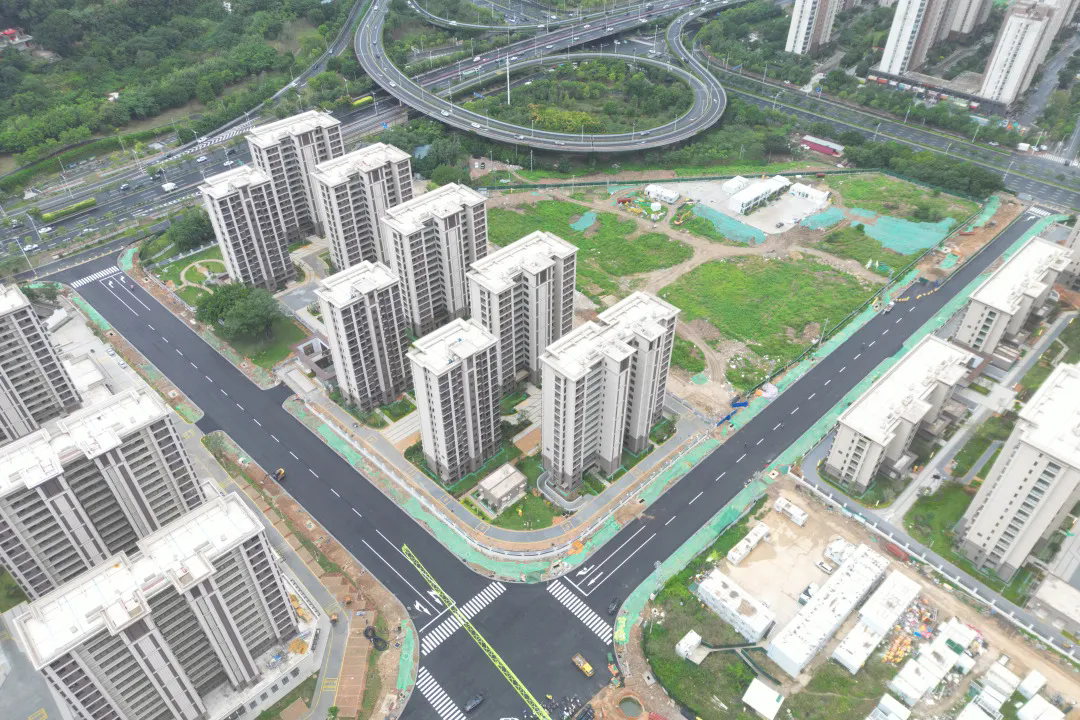

12月6日,该项目北园二路建成并通车,剩余北园路西段及盖山路正有序开展雨污水管道、给水管道、电力、通信管道、人行道等施工。项目位于仓山区白湖亭北园片区,建设内容包括四条配套道路(北园南路、北园路、北园二路、盖山路)、公园绿地、古建迁建,以及新建项目范围内的配套设施、文体设施、智慧设施等。项目建成后,对完善白湖北园片区的路网、基础设施建设,促进片区的开发建设以及改善投资环境都将起到重要的推动作用,力争打造“人居标杆街区”。
金鸡山-金牛山沿线旅游基础设施项目
城市中心东西轴向的观光步道

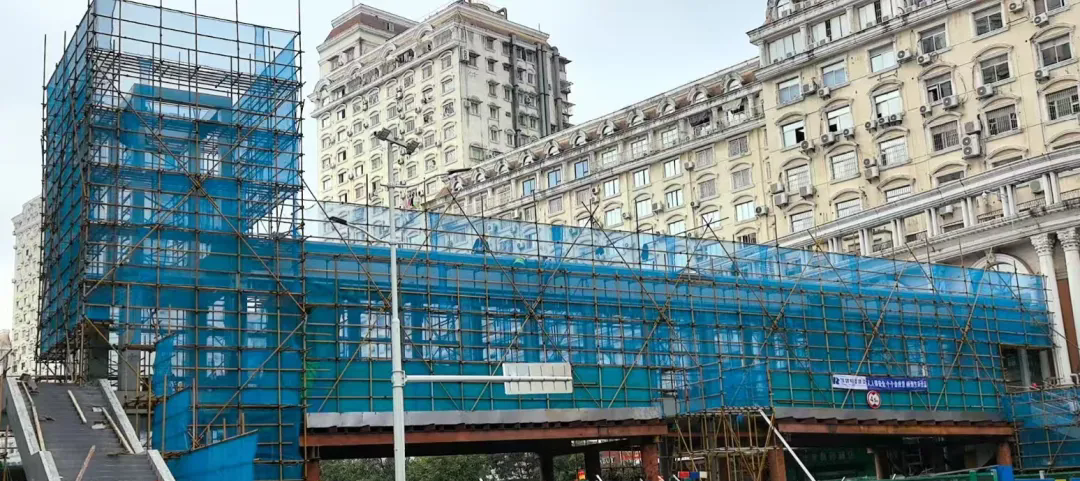

10月28日,该项目完成五四路天桥及湖东路天桥的钢箱梁吊装,正有序进行五四路天桥顶棚加工吊装、桥面面层铺装、湖东路天桥电梯安装及沿线标识提升等工作。项目位于福州市晋安区与鼓楼区,东西方向分别起终于金鸡山与金牛山两座山体,施工内容包括现有人行道提升改造、过街人行天桥、沿线景观提升、沿线亮化提升等,全长约5.4公里。项目建成后,将串联福州中心城区最具文化底蕴的城市历史风貌区和城市传统街区,市民和游客可以“看山、望水、走巷、忆乡愁”,尽享绿色美景,感受福州之“福”。
生态板块
闽江北岸全线贯通风情桥
“闽江之心”的重要景观节点

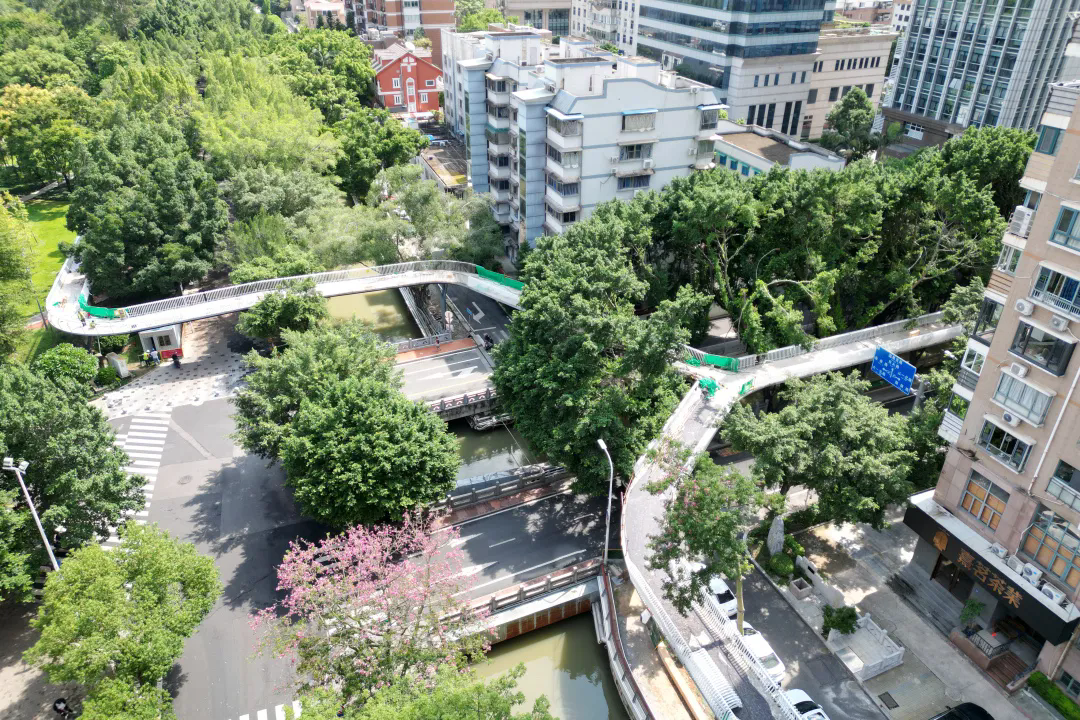

11月25日,项目桥梁主体结构吊装施工顺利完成,正有序搭建装修架子。该项目位于台江路,北接中亭街利生苑,南连城投大厦,桥面全长52.4米,桥面宽4.5米,采用钢结构设计,是闽江北岸全线贯通提升工程的组成部分。项目建成后,将在方便市民过街的同时,串联闽江之心核心区和中亭街商业空间,形成更完善的闽江之心交通流线。
房建板块
建总·江南尚璟项目
纯商改善型住房
11月27日,项目完成西大门、中轴施工,正有序进行主楼和地下室改造施工。该项目位于东园路东侧,北园路北侧,总建筑面积约10.87万平方米,地上计容建筑面积约7.88万平方米,地下室建筑面积约2.95万平方米。项目由3栋8F住宅楼、3栋15F住宅楼、6栋10F住宅楼、2栋14F住宅楼,及5栋配套用房(商业)、1栋1F垃圾分类屋(下设一层联体地下室)等组成,建成后将提供546户品质住宅,机动车停车位878辆,非机动车停车位936辆。
屏西花园(一期)项目
解决屏西片区人口安置问题,完善片区教育资源配套
11月16日,项目完成地下室第一块底板浇筑,正有序开展地下室施工。该项目位于鼓楼区江厝路南侧、屏西小区旧改出让地块一,占地约56.17亩,总建筑面积约19.58万平方米。项目规划建设9栋安置型商品房及1栋配套幼儿园,将提供1600余户住宅,机动车停车位1120辆,非机动车停车位约2700辆,并配套建设周边部分道路工程,进一步优化城市环境、改善居民生活品质。
建总·云璟未来项目
晋安纯商品房社区
10月18日,项目完成地下室结构施工,正有序开展上部主体结构施工。该项目位于福州市晋安区站西路东侧,火车北站L4出让地块,用地面积约2.33万平方,总建筑面积约8.63万平方米,地上计容建筑面积约6.29万平方米,地下室建筑面积2.11万㎡。项目由六栋22~27层高层住宅、设备用房、商业用房、下设2层联体地下室等组成,将提供650户住宅,机动车停车位599辆,非机动车停车位1318辆,打造内外兼修的新生代未来社区。
建总·华林雍璟项目
华林路高端改善住宅
11月28日,项目顺利完成竣工备案。本项目位于福州市晋安区北二环路南侧,华林路西侧,总建筑面积2.37万平方米,其中地上计容建筑面积约1.83万平方米,地下室建筑面积为5477.57平方米。项目1-3#楼均为住宅,其中地下室一层,上部1#楼为7-8层,2#楼为8层,3#楼为23-25层,提供119户品质住宅,机动车停车位169辆,非机动车停车位128辆,打造精致、高端、豪华的品质社区。
流花溪畔(一期)项目
仓山区高品质精装住宅
11月15日,项目完成展示区施工,正在有序推进15#、16#楼主体施工及七区基础施工。该项目位于仓山区洪湾南路东侧、高宅路北侧,规划用地面积约4.56万平方米,总建筑面积约18.2万平方米,其中地上建筑面积约14.2万平方米,地下建筑面积约3.98万平方米。项目由16栋23F-31F高层商品房、沿街商业、一层及局部二层地下室及规划配套用房组成,建成后将提供866户住宅,机动车停车位1220辆,非机动车停车位390辆,结合地铁、流花溪公园景观打造高品质宜居社区。
